Как построить диаграмму Ганта: подробное руководство для новичков и опытных менеджеров

Диаграмма Ганта — это удобный инструмент визуального планирования, который помогает управлять проектами, контролировать сроки и координировать выполнение задач. Если вы хотите разобраться, как построить диаграмму Ганта, сначала важно понять принцип её работы и основные элементы.
Основа диаграммы достаточно проста: по вертикали располагается список задач, а по горизонтали — временная шкала. Каждая задача отображается в виде полосы, длина которой показывает продолжительность выполнения. Такой формат позволяет наглядно увидеть последовательность этапов, пересечения процессов и зависимости между работами.
С помощью диаграммы Ганта можно быстро оценить текущее состояние проекта: увидеть ключевые этапы, проконтролировать дедлайны, определить загруженность команды и вовремя заметить риски, способные повлиять на сроки выполнения.
Сегодня диаграммы Ганта активно используют в IT, строительстве, маркетинге, производстве, образовании и других сферах, где важно соблюдать сроки, выстраивать последовательность действий и эффективно распределять ресурсы.
Зачем нужна диаграмма Ганта
Многие проекты терпят неудачу не из-за плохих специалистов, а из-за отсутствия прозрачного планирования. Когда сроки не видны, зависимости не определены, а ответственность размыта, появляются задержки, конфликты и хаос.
Диаграмма Ганта помогает решить эти проблемы.
1. Делает проект прозрачным
Любой участник команды видит:
- какие задачи уже идут;
- что находится в ожидании;
- какие этапы критичны;
- когда проект должен завершиться.
Это особенно важно для сложных проектов с большим количеством участников.
2. Помогает управлять сроками
Вместо абстрактного списка задач появляется реальный календарный план. Руководитель видит, где проект начинает отставать, и может быстро скорректировать ресурсы.
3. Показывает зависимости
Например, дизайнер не сможет начать подготовку макета до утверждения технического задания, а разработчик — до завершения дизайна.
Диаграмма Ганта помогает визуализировать такие связи и избежать блокировок.
4. Улучшает распределение ресурсов
Если несколько важных задач назначены на одного человека одновременно, это сразу становится заметно. Можно заранее перераспределить нагрузку.
Из чего состоит диаграмма Ганта
Чтобы правильно построить диаграмму, нужно понимать её основные элементы.
Список задач
Это перечень всех работ внутри проекта.
Например, для запуска сайта:
- Анализ требований
- Подготовка структуры
- Создание дизайна
- Верстка
- Разработка функциональности
- Тестирование
- Запуск
Временная шкала
Период планирования: дни, недели или месяцы.
Для небольших проектов обычно используют дни или недели, для крупных — месяцы и кварталы.
Полосы задач
Каждая задача отображается горизонтальной линией.
Чем длиннее линия — тем больше времени занимает работа.
Зависимости
Задачи могут быть связаны между собой.
Например:
Тестирование → только после завершения разработки
Если сроки разработки сдвигаются, автоматически переносится и тестирование.
Контрольные точки (milestones)
Это важные этапы проекта:
- согласование бюджета;
- завершение дизайна;
- выпуск MVP;
- релиз продукта.
Обычно они отображаются как специальные маркеры.
Когда стоит использовать диаграмму Ганта
Диаграмма Ганта особенно полезна, если:
- проект состоит из нескольких этапов;
- задачи взаимосвязаны;
- участвует команда;
- есть дедлайны;
- нужно контролировать прогресс.
Она хорошо подходит для:
IT-проектов
Разработка приложений, внедрение CRM, создание сайтов.
Маркетинговых кампаний
Запуск рекламы, контент-планы, PR-активности.
Строительства
Контроль этапов ремонта или возведения объектов.
Производства
Планирование поставок, сборки, запуска продукции.
Образовательных проектов
Подготовка курсов, конференций, учебных программ.
Как построить диаграмму Ганта: пошаговая инструкция
Теперь разберем практический алгоритм.
Шаг 1. Определите цель проекта
Сначала нужно понять конечный результат.
Плохая цель:
Сделать новый сайт
Хорошая цель:
Запустить корпоративный сайт компании до 1 сентября с каталогом продукции и формой заявок
Чем конкретнее цель — тем проще строить план.
Шаг 2. Разбейте проект на задачи
Большая ошибка — делать слишком крупные блоки.
Плохо:
- Разработка сайта
Хорошо:
- Сбор требований
- Создание прототипа
- Дизайн главной страницы
- Дизайн внутренних страниц
- Верстка
- Backend-разработка
- Интеграция CRM
- Тестирование
- Публикация
Чем точнее декомпозиция, тем легче управлять проектом.
Шаг 3. Оцените сроки
Для каждой задачи определите длительность.
Например:

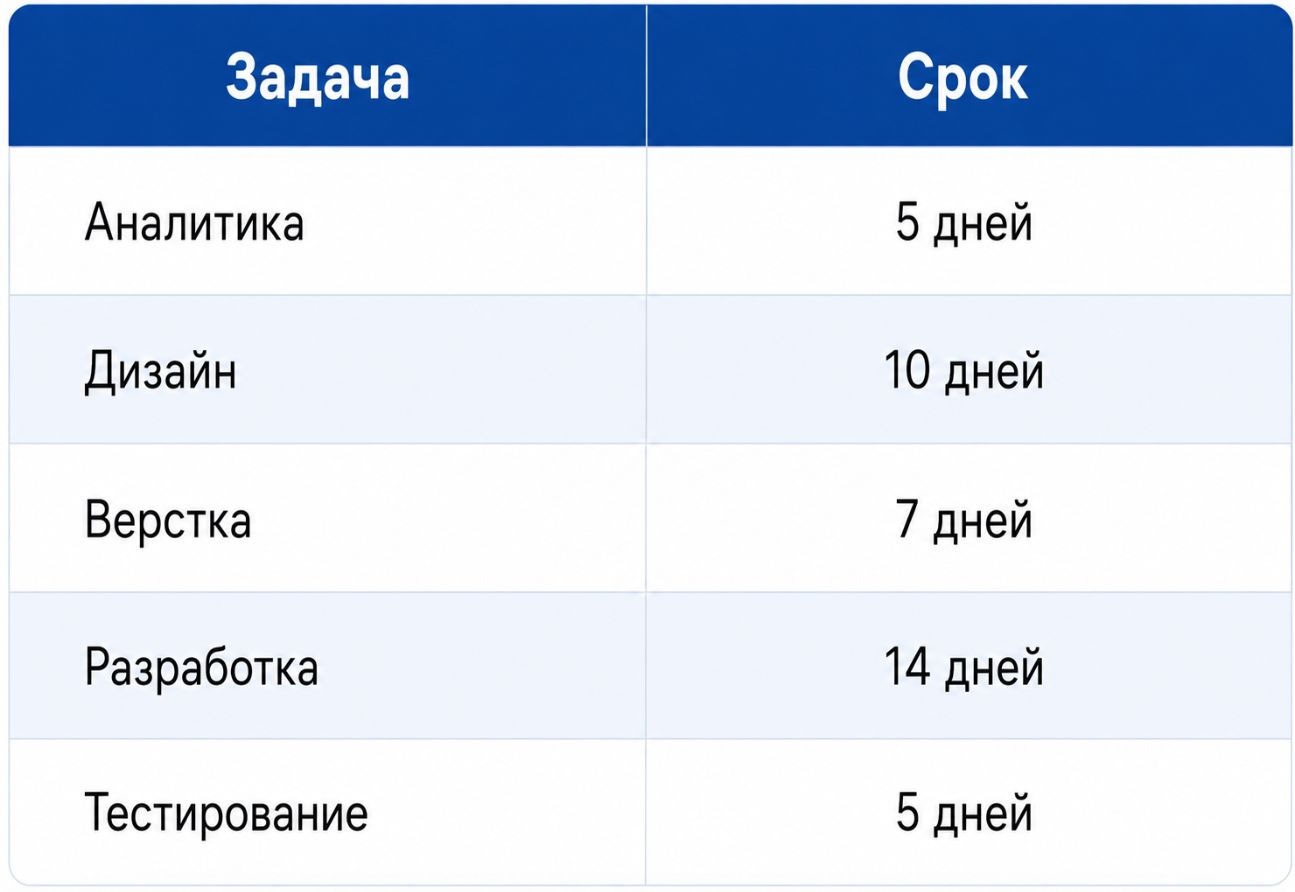

Важно учитывать реальные возможности команды, а не идеальный сценарий.
Полезная практика — добавлять резерв 10–20% времени на форс-мажоры.
Шаг 4. Определите зависимости
Подумайте:
Какие задачи нельзя начать раньше других?
Пример:
- Дизайн → после аналитики
- Разработка → после дизайна
- Тестирование → после разработки
Без зависимостей диаграмма теряет смысл и превращается в обычный список дел.
Шаг 5. Назначьте ответственных
У каждой задачи должен быть владелец.
Не «команда разработки», а конкретный человек или роль.
Например:
- Аналитика — бизнес-аналитик
- Дизайн — UI/UX дизайнер
- Backend — разработчик
- QA — тестировщик
Так проще отслеживать прогресс и устранять узкие места.
Шаг 6. Постройте визуальный график
Теперь можно перенести всё на временную шкалу.
Например:
Неделя 1–2:
- Аналитика
- Подготовка ТЗ
Неделя 3–4:
- Дизайн
Неделя 5–7:
- Разработка
Неделя 8:
- Тестирование
Неделя 9:
- Запуск
На этом этапе удобно использовать специальные сервисы управления проектами. Например, в Кайтен можно визуально выстроить зависимости между задачами, отслеживать сроки и контролировать прогресс команды в одном рабочем пространстве.
Шаг 7. Регулярно обновляйте диаграмму
Одна из главных ошибок — построить план и забыть о нем.
Проекты меняются:
- появляются новые задачи;
- сдвигаются сроки;
- меняются приоритеты;
- возникают риски.
Диаграмма должна быть «живым» инструментом управления.
Частые ошибки при создании диаграммы Ганта
Слишком оптимистичные сроки
Люди почти всегда недооценивают объем работы.
Лучше закладывать буфер времени.
Слишком крупные задачи
Если задача занимает месяц, ей сложно управлять.
Лучше делить крупные этапы на подзадачи.
Игнорирование зависимостей
Из-за этого график становится нереалистичным.
В результате одни сотрудники ждут других, а сроки начинают срываться.
Отсутствие приоритетов
Не все задачи одинаково важны.
Критически важные этапы должны быть выделены отдельно.
Отсутствие обновления
Диаграмма бесполезна, если фактическое состояние проекта отличается от плана.
В чем ограничения диаграммы Ганта
Несмотря на преимущества, этот инструмент подходит не всегда.
Недостатки:
- сложность для очень больших проектов;
- необходимость постоянного обновления;
- риск перегрузки деталями;
- неудобство в быстро меняющихся процессах.
Например, в гибких Agile-командах иногда удобнее использовать Kanban-доски.
Однако для средних и крупных проектов с четкими сроками диаграмма Ганта остается одним из самых эффективных инструментов управления.
Практические советы
Чтобы диаграмма действительно работала:
- Не перегружайте её мелкими задачами.
- Делите проект на этапы.
- Обновляйте данные минимум раз в неделю.
- Учитывайте реальные ресурсы команды.
- Добавляйте резерв времени.
- Следите за критическим путем проекта.
- Делайте план понятным для всех участников.
Заключение
Диаграмма Ганта — это не просто красивый график, а полноценный инструмент управления проектами. Она помогает видеть общую картину, контролировать сроки, распределять нагрузку и снижать риск провала проекта.
Чтобы построить эффективную диаграмму Ганта, важно последовательно пройти несколько этапов: определить цель, разбить работу на задачи, оценить сроки, установить зависимости и регулярно обновлять план. При правильном использовании этот инструмент делает проект более прозрачным, управляемым и предсказуемым.
